РАЗРАБОТКА ОТЧЕТА О СТАТУСЕ: ГИПОТЕТИЧЕСКИЙ ПРИМЕР

РАЗРАБОТКА ОТЧЕТА О СТАТУСЕ: ГИПОТЕТИЧЕСКИЙ ПРИМЕР

Допущения.
Изучение примера демонстрирует, как, опираясь на основу, можно контролировать проект при помощи методов приведенной стоимости. Так как с добавлением деталей о проекте сложность процесса растет в геометрической прогрессии, мы кое-что упростили, чтобы на примере можно было легче продемонстрировать процесс.
1.
Допустим, что каждый счет издержек имеет всего один пакет работ, и каждый счет издержек будет представлен в сети в виде операции.
2.
Время раннего начала работ в сетевом графике проекта послужит базой для определения значений опорного плана.
3.
За исключением тех случаев, когда применяются правила 0/100 и 50/50, значения опорного плана буду! обозначены линейно, если особо не будет указано, что они обозначены по-другому (на практике затраты могут быть обозначены как угодно, лишь бы это соответствовало фактическим ожидаемым условиям).
4.
С момента начала операции в каждый период будут иметь место фактические затраты, вплоть до завершения операции.
Разработка опорного плана.
На рис. 12-7 представлена простая структура распределения наборов работ по этапам (СРНРЭ) для примера.
Есть три промежуточных результата (X, Y, Z) и четыре ответственных за их достижение отдела (А, В, С, D). Общая цифра всех счетов издержек (СА)
составляет $137. На рис. 12-8 представлена сеть проекта с ES, LS, EF, LF и резервами времени операций.
Эта информация о сети нужна для распределения по времени опорного плана проекта. На рис. 12-9 (см. стр. 422) представлена таблица опорного плана, разработанного на основе правил приведенной стоимости. Применяются три основных правила:.
1.
100% сметы по окончании.
2.
50% в начале и 50% по окончании.
3.
Процент выполнения объема.
Например, операция 3 использует правило приведенной стоимости 50/50 и выделяет $15 в начале периода 3-4 и $15 по окончании в периоде 5-6 при общей сметной стоимости $30. Операция А использует правило выполненного процента и распределяет затраты линейно по ожидаемой продолжительности операции. Кумулятивная основа для проекта составляет $317. Эти значения представлены на рис. 12-11 (см. стр. 424) как BCWS или опорный план. Смета, распределенная по времени, закрывается периодом 12, на дату окончания.
Разработка отчета о статусе.
Отчет о статусе — это моментальный снимок проекта в конкретный момент времени. В отчете о статусе используется приведенная стоимость и сроки выполнения работы. Измерение приведенной стоимости начинается на уровне набора работ. Наборы работ могут находиться в одном из трех состояний на день отчета:.
1.
Еще не начинались.
2.
Уже закончены.
3. Находятся в процессе выполнения или частично завершены.
Определение приведенной стоимости для первых двух условий не представляют трудности. Наборы работ, к которым еще не приступали, получают 100% от их сметы (BCWS). Для наборов, находящихся в процессе выполнения, применяют одно из трех правил приведенной стоимости для разработки опорного плана (BCWP).

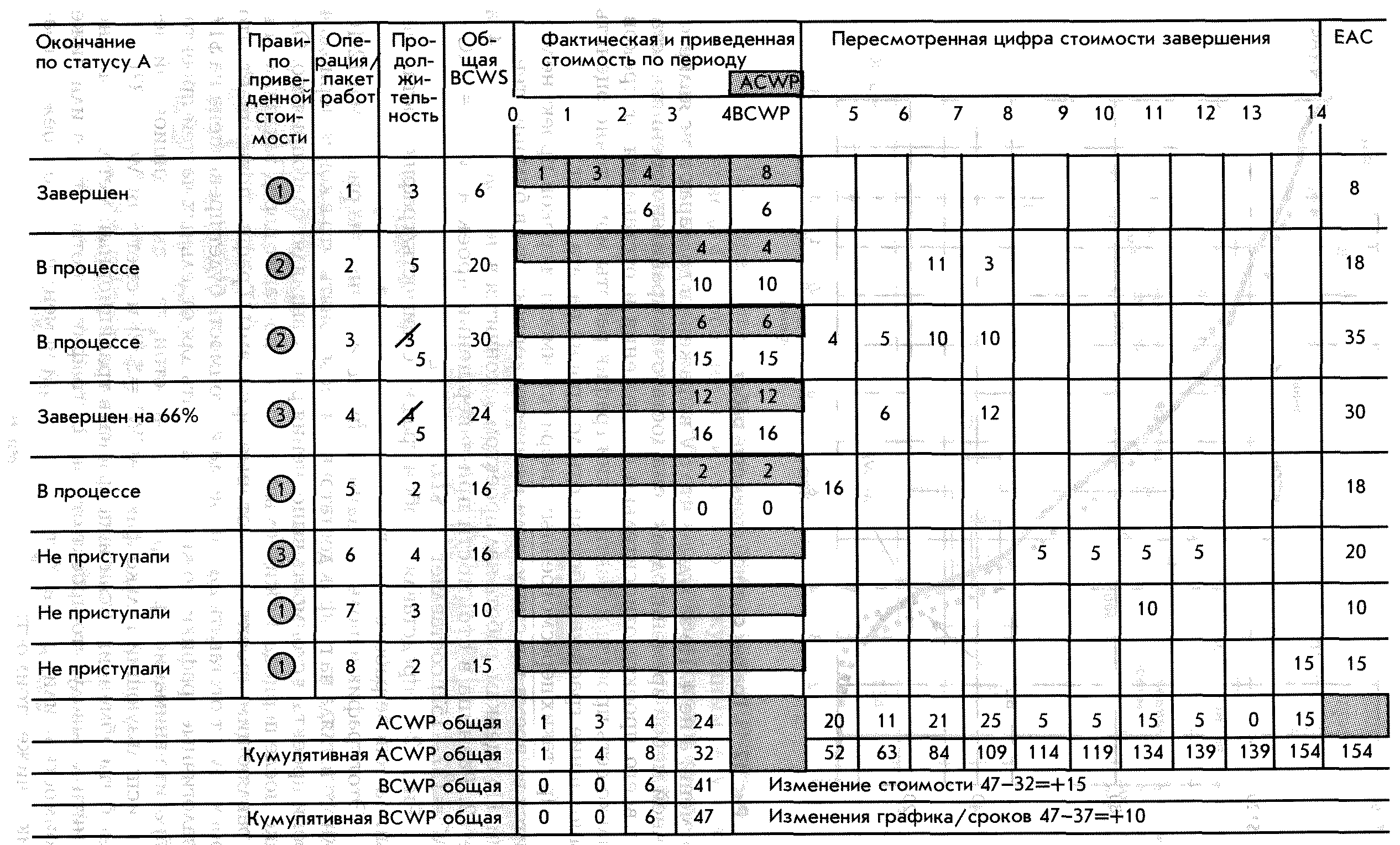

На рис. 12-10 (см. cip 423) представлена таблица отчета о статусе в конце периода 4. Для отчета о статусе собрана следующая информация.
1.
Операция 1 завершена.
2.
Операции 2,3,4 и 5 — в процессе выполнения.
а) операция 3 имеет продолжительность 5 единиц времени;.
б) операция 4 имеет продолжительность 5 единиц времени.
3.
Операции 2,3,4,5 и б имеют пересмотренные оценки их стоимости.
4.
Операция 4 выполнена на 60% по смете в долларах.
5.
К операциям 6,7 и 8 еще не приступили, они будут отложены.
На рис. 12-10 правило приведенной стоимости для каждой операции обозначено заштрихованным кружочком слева. Например, для операции 4 использовано правило 3 — правило процента выполнения. Для операции 5 используется правило 1. Заштрихованные клеточки обозначают ACWP; под каждой клеточкой факта находится клеточка приведенной стоимости. Например, операция 1 имеет фактические стоимости $ 1, $3 и $4 в периоды с 0 по 3. Так как операция 1 завершена, то приведенная стоимость составляет 100% от сметы (BCWS). Операции 2 и 3 находятся в процессе, и для них используется правило 50/50. Отсюда приведенная стоимость на сегодняшний момент для операции 2 составляет $10 (50% от $20), а приведенная стоимость для операции 3 составляет $15 (50% от $30). Операция 4 завершена на 66%; приведенная стоимость равна $16 (66% от $24). Так как к операциям 6,7 и 8 еще не приступали, они получают 0% соответственно от своих смет.
На рис. 12-10 пересмотренные цифры были получены из результатов работы и включены в отчет о статусе для оценки стоимости по окончании (ЕАС). Часто эти пересмотренные цифры ожидаемых затрат отличаются от первоначально запланированных сметных показателей относительно количества времени и денег. Например, операция 3 имет ожидаемую продолжительность 5 единиц времени и ожидаемые затраты 35. Операция 4 завершена на 66% за один период времени, но еще остается четыре периода времени с ожидаемыми дополнительными затратами в периоды 5—6 (6) и 7—8 (12). Представлены общие цифры ACWP и BCWP для каждого периода. Эти величины кумулятивные. Кумулятивная ACWP на данный момент составляет $32; кумулятивная BCWP — $47. При этих кумулятивных величинах изменение стоимости (CV = BCWP —.
— ACWP) представляет собой положительнцю величину и составляет $15 (47 — 32= 15). Колебания в сроках графика (SV=BCWP —BC.WS) положительно и составляет $10 (47 — 37=10). BCWS заложена в основе (см. рис. 12-9 на стр. 422), BCWS на день отчета о статусе равна $37). Так как обе переменные положительны, то оказывается, что проект на день отчета на} одится в благоприятной ситуации. Если мы внимательно посмотрим на операцию 3 и на сеть, то увидим, что на завершение операции потребуется 5 единиц времени, а не 3 ранее запланированных единицы. Также ожидается, что на операцию 4 потребуется 5 фактических единиц
Рис. 12-9. Расходы по реализации опорного плана проекта
Рис, 12-10. Отчет о статусе
Рис. 12-11. График сметной стоимости работ.
времени, а не 4. Не забудьте, что SV выражена в долларах и не является точной мерой времени; однако она достаточно правильно оценивает статус всего проекта относительно опережения и отставания от сроков. Только сеть проекта и фактический график работы могуг точно оценить выполнение графика работ вплоть до уровня пакета работ.
При таких пересмотренных цифрах стоимости и сроков, проект не уложится во время и в смету, если не внести коррективы в будущие тенденции. По оценкам, работа над проектом закончится в период времени 14, а не 12. Разница в стоимости при завершении проекта (VAC = ВАС — ЕАС=137— 157) составляет —$17.
Рис. 12-11 представляет собой график стоимость/график, составленный на основе рабочего листа.
Этот график исиользует данные, представленные на рис. 12-9 и 12-10. Одного взгляда на график достаточно, чтобы понять, что в конце иериода 4 сроки проекта и стоимость выполнения работ выглядят благоприятно. Однако после иериода 4 ожидаемый ход работ поставит перед заказчиком и управляющим ироеклим некоторые проблемы. График показывает, что проект будет отставать на 2 периода и стоимость будет превышена на $17. Аналогичные графики можно разработать для отдельных частей проекта. Обратите внимание: иример снова демонстрирует, как традиционный метод, использующий только факт (ACWP = $32) и смету (BCWS = $37), может быть обманчив. Если использовать традиционный метод, то можно прийти к выводу, что проект отстает от графика, соответствует или ниже стоимости и/или сроков. Хотя в настоящий момент проект опережает график и ниже стоимости.
На рис. 12-12 представлен общий отчет о стоимости проекта. По форме он похож на результаты некоторых компьютерных программ. Данные по периоду 4 представляют собой отклонение стоимости: + 15 (47 — 32 = 15), Отклонение при завершении (VAC) составляет —$17 (137 — 154= — 17).
Операция
Работа, выполненная на конкретный момент
Общая стоимость при завершении
Сметная стоимость Biполненной работы (BCWP)
Фактическая цена (ACWP)
Превышение/недостижение цены
Сметная стоимость выполненной работы в кумулятивной основе (BCWS)
Последняя пересмотренная цена
Превышение/недостижение цены
1
6
8
(-2)
6
8
(-2)
2
10
4
6
20
18
2
3
15
6
9
30
35
(—5)
4
16
12
4
24
30
(-6)
5
0
2
(-2)
16
18
(—2)
6
16
20
(—4)
7
10
10
0
8
15
15
0
Общая
47
32
+ 15
137
154
(-17)
Рис. 12-12. Общий оТнет о стоимости проекта.
На рис. 12-13 представлено крайне упрощенное сворачивание проекта в конце периода 4. Сворачивание идет по промежуточным результатам и организационным отделам. Относительно графика/сроков и колебания цен все переменные благоприятны. Отдел А имеет превышение цен — $2.
Рис. 12-13. Период 4. Сворачивание проекта по промежуточным результатам, организации и счету издержек.
В более сложных проектах клеточки пересечения счетов издержек промежуточных результатов и организационных отделов могут давать более глубокую и исчерпывающую информацию.
Пример содержит исходные данные для разработки отчета о статусе — разработку опорного плана, измерение сроков/графика и отклонения стоимости. В нашем примере анализ хода работ был всего на один уровень выше уровня счета и )держек. Так как данные взяты из детализированной базы, достаточно / ei ко определить статус хода работ на всех уровнях организации и структуру распределения работы по этапам. Та же самая база последних текущих данных может дать дополнительную информацию о текущем статусе проекта и спрогнозировать затраты при завершении проекта. Далее рассказывается о подходах к получению дополнительной информации из базы данных.
